防草シート施工の流れ
防草シートの施工の流れをご紹介します。

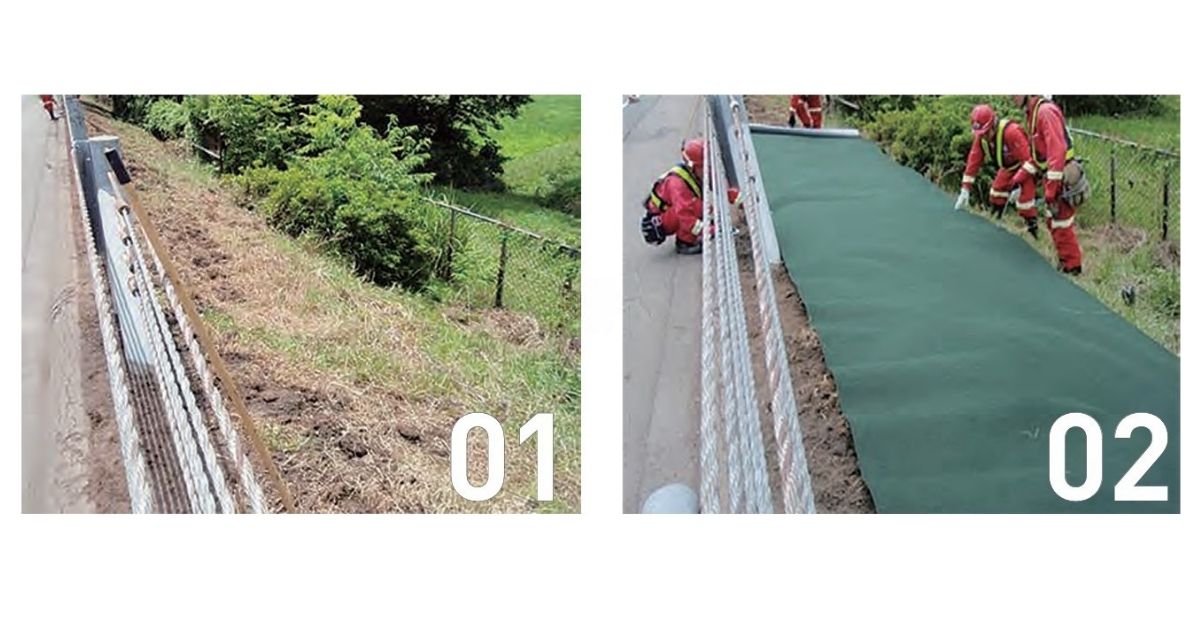

01 雑草を除去し、整地を行います
しっかりとした下地処理が重要です。
雑木等の切り株や不陸があると隙間ができたり破れに 繋がる可能性が高まります。
また不陸は施工後のシート の上に土が溜まりやすくなる原因にもなります。
02 シートを広げます

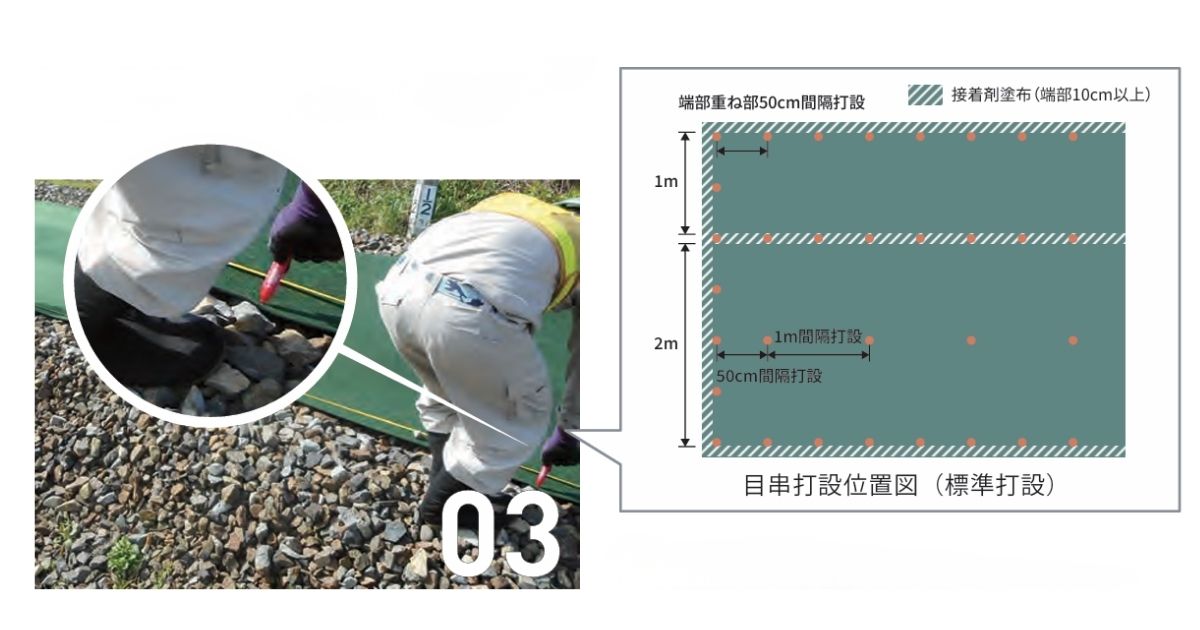

03 仮止めし、 目串打設箇所にマーキングを行います
下の図は幅5m×20mの現場を想定しています。
あくまで 打設の一例です(端部50cm間隔・シート内1m間隔)。
原則は3~4本/㎡で必要目串数量を算出 します。
急勾配の法面や風が強い現場などでは5~6本/㎡ 打設することもあります。

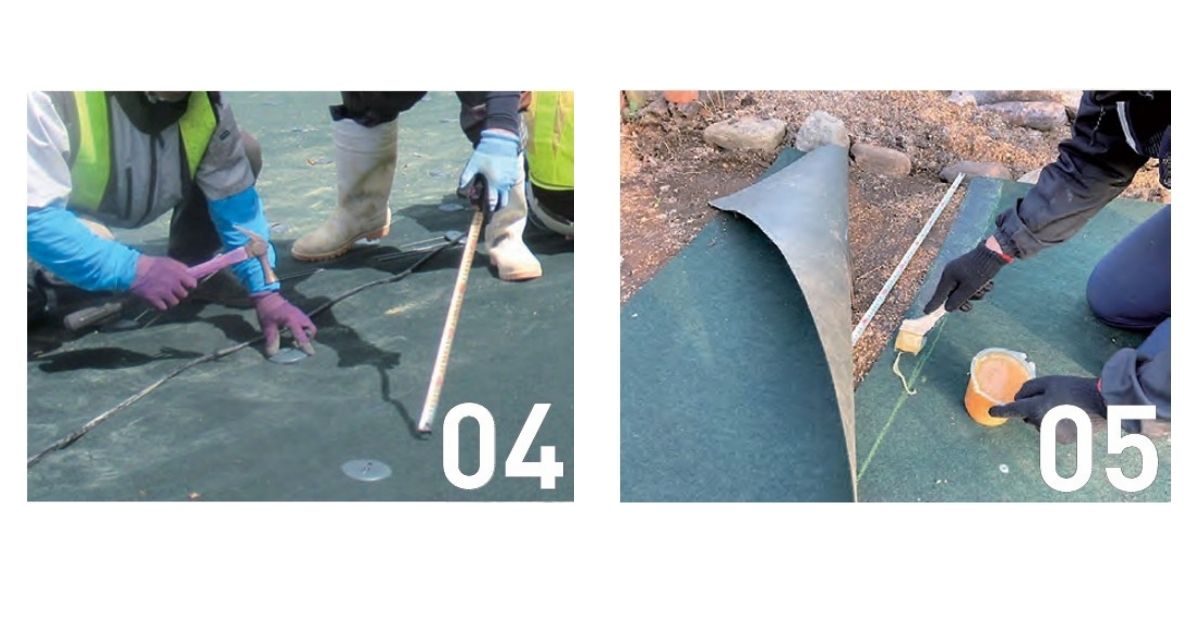

04 目串を打設します
使用する目串・ピンは現場状況に応じて変更してください。
荷重分散のためワッシャーとの併用を推奨します。
05 重ね部分を接着します
シート同士の重ね部分はテープもしくは 接着剤で接着します。
*下の写真は接着剤を使用
